Devis aus einer öffentlichen Reservoir-Ausschreibung

Aus 47 PDF-Seiten einer öffentlichen Ausschreibung schrieb ArchX in 22 min 49 s einen Devis-Entwurf: 35 Positionen, ein Excel-Ausmass mit 114 Formeln und 18 Klärungen, jede Position mit Seitenbeleg. Drei von vier Betonmengen liegen 0,2 bis 4,9 % neben dem Leistungsverzeichnis, das die Gemeinde 2018 ausgeschrieben hatte und das ArchX nicht kannte.

Von Tim Gashi, Gründer und Geschäftsführer, TYTOS GmbH. Stand .

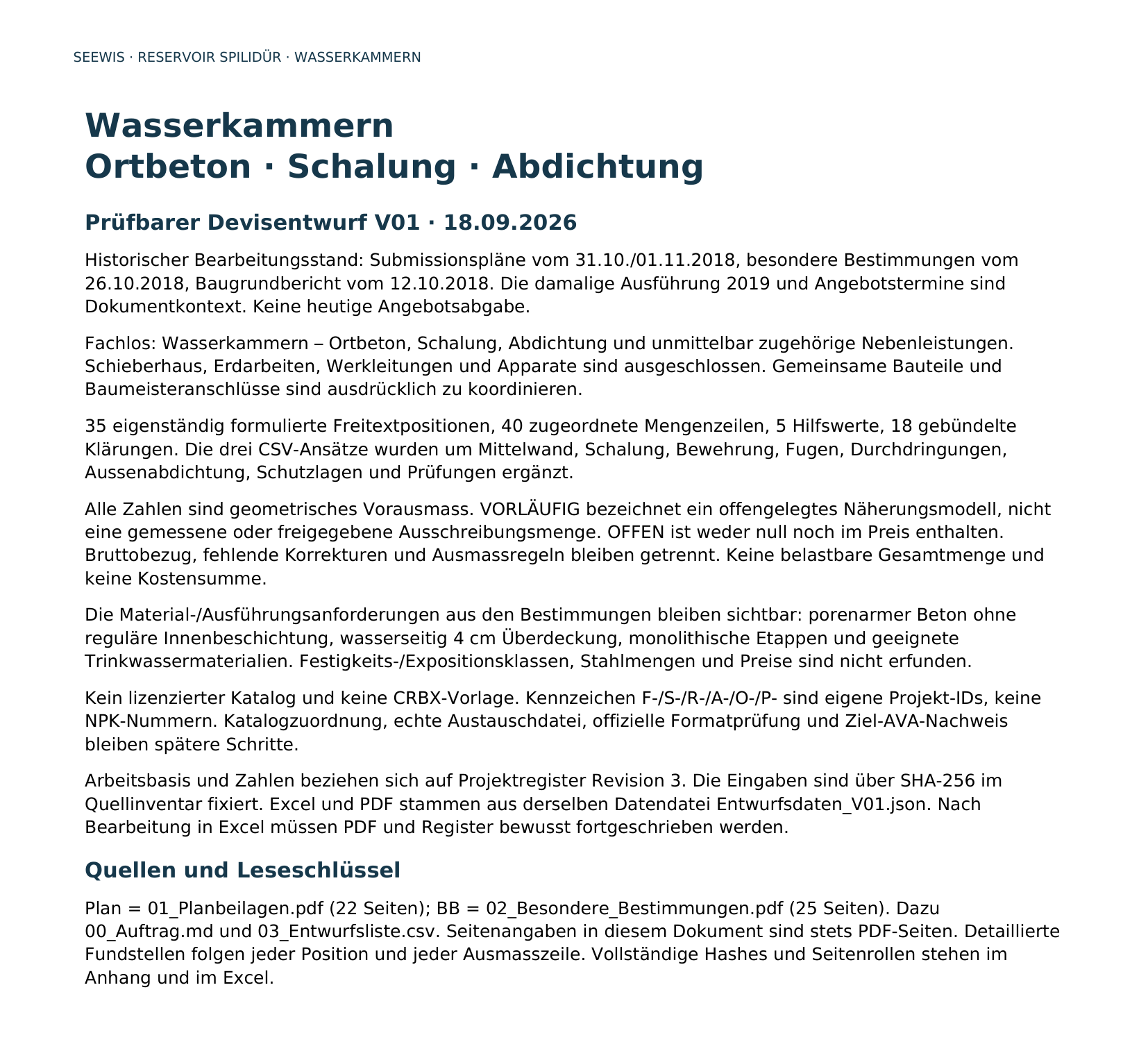

Titelseite des Devis-Entwurfs «Wasserkammern – Ortbeton, Schalung, Abdichtung» vom 18.09.2026 mit Umfang, Abgrenzung des FachlosesÖffnet das Bild in voller Grösse.
Titelseite des Devis-Entwurfs «Wasserkammern – Ortbeton, Schalung, Abdichtung» vom 18.09.2026 mit Umfang, Abgrenzung des Fachloses.

Auftrag und Ergebnis

«Erstelle ein gründliches, prüfbares Devis für das Fachlos «Wasserkammern – Ortbeton, Schalung, Abdichtung und unmittelbar zugehörige Nebenleistungen» des Projekts in diesem Ordner. Bearbeite den historischen Planungsstand der mitgelieferten Unterlagen, keine heutige Angebotsabgabe. Schieberhaus, Erdarbeiten, Werkleitungen und Apparate sind ausserhalb dieses Loses; notwendige Schnittstellen dazu bleiben zu klären.»

Der Auftrag, wörtlich und gekürzt

Unterlagen

  • 01_Planbeilagen.pdf – Pläne, Zugangsfotos und Baugrundbericht, 22 SeitenQuelle: seewis.ch
  • 02_Besondere_Bestimmungen.pdf – besondere Bestimmungen, 25 SeitenQuelle: seewis.ch
  • 03_Entwurfsliste.csv – bewusst unvollständige Startliste

Unterlagen ohne Quelle haben wir selbst erstellt, ohne Kundendaten.

Ergebnis in 22 min 49 s

  • Devis_Wasserkammern_V01.pdfDevis-PDF, 24 Seiten: 35 eigenständig formulierte Freitextpositionen (17 mit Menge, 18 mit dem Vermerk «offen»), zugeordneten Ausmasszeilen, Klärungen und Seitenbeleg.
  • Ausmass_Wasserkammern_V01.xlsxBearbeitbares Excel-Ausmass mit 114 Formeln auf 10 Blättern (u. a. Parameter, Ausmass, Freitext-LV, Klärungen, Seiteninventar, Quellen).
  • Pruefbericht_V01.pdfPrüfbericht, 1 Seite: welche Kontrollen ArchX selbst gemacht hat (Rechenwege, Doppelzählungen, Layout, unveränderte Eingaben) und welche fünf Hindernisse eine Freigabe verhindern.

Wie ging ArchX vor?

ArchX bekam die Unterlagen der öffentlichen Ausschreibung «Baumeisterarbeiten Reservoir Spilidür» der Gemeinde Seewis GR von 2018: 22 Seiten Pläne, Zugangsfotos und Baugrundbericht sowie 25 Seiten besondere Bestimmungen. Dazu eine Startliste mit drei Betonpositionen ohne Mengen, in der Mittelwand und Dachabdichtung absichtlich fehlten. Das Leistungsverzeichnis der Gemeinde blieb verborgen; es diente nur dem Vergleich.

Verlangt war ein prüfbares Devis für das Fachlos Wasserkammern mit Ortbeton, Schalung und Abdichtung: fehlende Leistungen selbst ergänzen, Mengen mit Rechenweg und Seitenbeleg herleiten, Widersprüche als Klärungen führen. Abmessungen, Preise und NPK-Positionen durfte ArchX nicht erfinden. Es arbeitete ohne Rückfrage.

Seite 3 des Devis-PDF: Freitextpositionen F-00 bis F-03 mit Menge oder Vermerk «offen», zugeordneten Ausmasszeilen, Klärungen und Seitenbelegen in Plänen und BestimmungenÖffnet das Bild in voller Grösse.
Seite 3 des Devis-PDF: Freitextpositionen F-00 bis F-03 mit Menge oder Vermerk «offen», zugeordneten Ausmasszeilen, Klärungen und Seitenbelegen in Plänen und Bestimmungen.

Was kam heraus?

  • Devis-PDF, 24 Seiten: 35 eigenständig formulierte Positionen (Startliste: 3), 17 mit Menge, 18 mit dem Vermerk «offen», jede mit Ausmasszeilen, Klärungen und Seitenbeleg. Dazu das Einzelausmass mit Rechenwegen.
  • Excel-Ausmass, 10 Blätter, 114 Formeln: Ändern Sie den Radius oder die Wanddicke, ändern sich die Mengen mit.
  • Prüfbericht, 1 Seite: welche Kontrollen gemacht wurden und was einer Freigabe noch entgegensteht.

ArchX ergänzte die fehlende Mittelwand sowie Schalflächen, Bewehrung, Fugen- und Durchdringungsabdichtung, Dachabdichtung und Schutzlagen. Den runden Behälter mit zwei Halbkammern zählte es nicht doppelt, die 400 m³ Nutzinhalt machte es nicht zur Betonmenge, den Plan von 1966 behandelte es als Abbruchbestand.

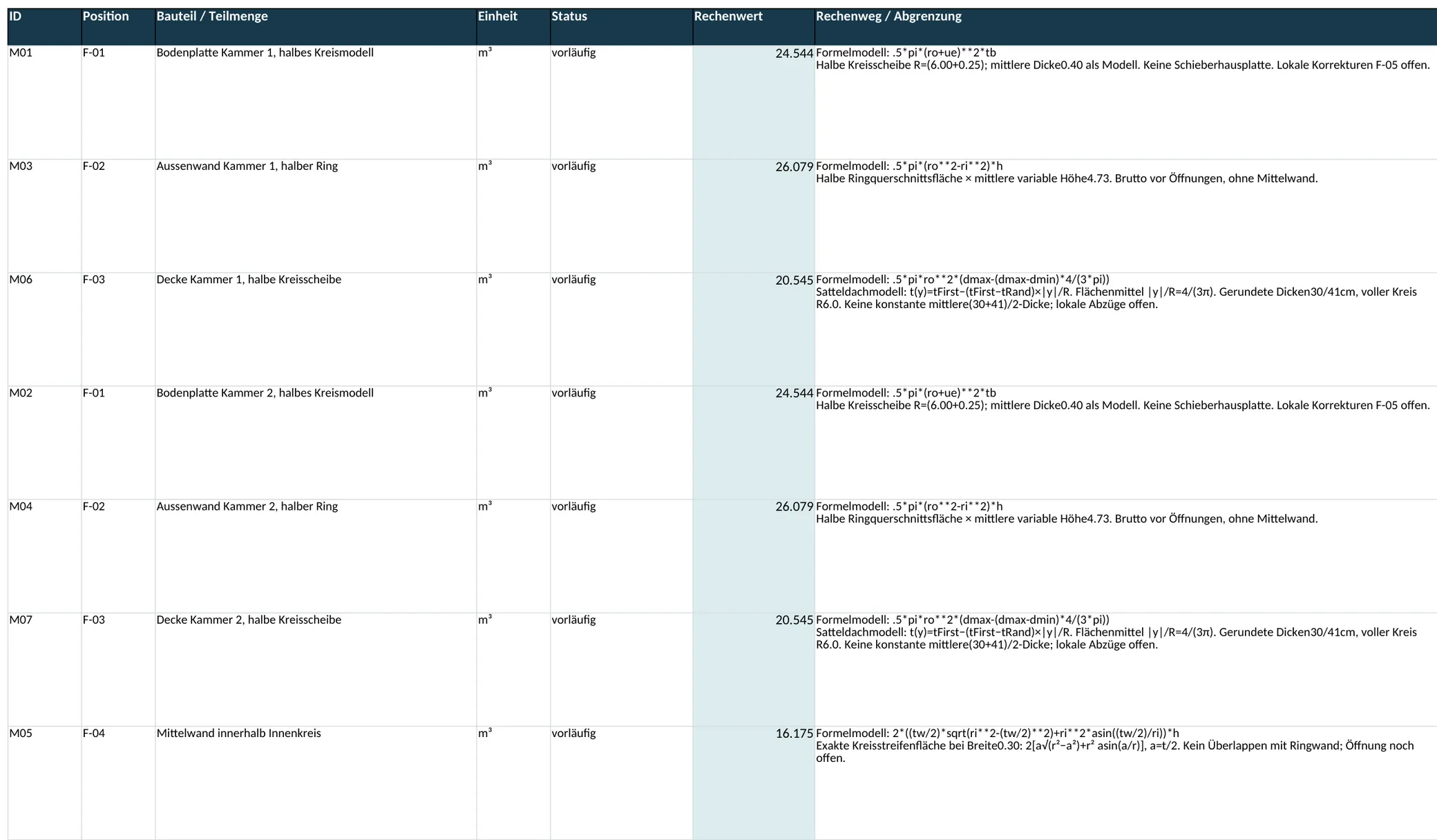

Excel-Ausmass, Blatt «Ausmass»: Teilmengen M01 bis M07 für Bodenplatte, Aussenwand und Decke je Kammer sowie die Mittelwand, Rechenwert aus Formeln und Rechenweg mit Annahmen (LibreOffice-Druckansicht)Öffnet das Bild in voller Grösse.
Excel-Ausmass, Blatt «Ausmass»: Teilmengen M01 bis M07 für Bodenplatte, Aussenwand und Decke je Kammer sowie die Mittelwand, Rechenwert aus Formeln und Rechenweg mit Annahmen (LibreOffice-Druckansicht).

Die vier Betonmengen im Vergleich mit dem Leistungsverzeichnis der Gemeinde:

Was kam heraus?
Bauteil Leistungsverzeichnis 2018 ArchX Abweichung
Bodenplatte 40 m³ 49,087 m³ +22,7 %
Mittelwand 17 m³ 16,175 m³ −4,9 %
Runde Aussenwand 53 m³ 52,158 m³ brutto −1,6 %
Decke 41 m³ 41,090 m³ +0,2 %

Sohldicken, Vertiefungen und Ausmassregeln der Bodenplatte führt ArchX als Klärung, statt sie zu erfinden. Für die Decke legte es ein Gefällemodell offen, statt still mit einer festen Dicke zu rechnen.

Freigabehindernisse K01 bis K07 im Devis-PDF: widersprüchliche Planstände, Bodenplatte, Deckenprofil, Rohbauöffnungen, fehlende Betonspezifikation, Fugenplan und Durchbruchliste, je mit betroffenen Positionen und BelegÖffnet das Bild in voller Grösse.
Freigabehindernisse K01 bis K07 im Devis-PDF: widersprüchliche Planstände, Bodenplatte, Deckenprofil, Rohbauöffnungen, fehlende Betonspezifikation, Fugenplan und Durchbruchliste, je mit betroffenen Positionen und Beleg.

Die Unterlagen sind öffentlich; wir verlinken sie unten bei den Quellen und zeigen sie hier nicht. Die Gemeinde Seewis ist nicht unsere Kundin.

Was heisst das für Ihr Büro?

Aus Plänen und Bestimmungen entstehen die Leistungen eines Fachloses, mit hergeleiteten Mengen. ArchX schreibt den Entwurf, jede Position mit Seitenbeleg, jede Menge mit Rechenweg, offene Punkte als Klärung. Mit dem NPK-Katalog Ihres Büros kommen Nummern, Texte und Einheiten aus Ihrem Katalog. Wie lange brauchen Sie für ein solches Fachlos?

Nachgemessen

Freitextpositionen
35 (Startliste: 3)
Offene Klärungen
18
Mengen PDF ↔ Excel ↔ Register
35 von 35 Positionen übereinstimmend
Excel-Formeln nachgerechnet
114 von 114 gleich, 0 Fehlerwerte

Häufige Fragen

Warum stehen im Entwurf keine NPK-Nummern?

Zum Auftrag gehörte kein lizenzierter NPK-Katalog, und NPK-Positionen zu erfinden war ausdrücklich verboten. ArchX schrieb deshalb eigenständig formulierte Freitextpositionen mit eigenen Nummern wie F-01. In Ihrem Büro kommen Nummern, Texte und Einheiten aus dem Katalog, den Sie selbst lizenziert haben.

Kann ich das Excel-Ausmass weiterbearbeiten?

Ja. Ändern Sie eine gelbe Eingabezelle, etwa den Radius oder die Wanddicke, ändern sich die verknüpften Mengen mit. Die Preisspalten sind leer. Alle 114 Formeln ergaben in LibreOffice neu berechnet dieselben Werte.

Quellen

Quellen

  1. Ausschreibung Baumeisterarbeiten Reservoir Spilidür, Beilagen: Pläne, Fotos, Baugrundbericht, Gemeinde Seewis, 11.2018. Abgerufen am 27.09.2026.
  2. Ausschreibung Baumeisterarbeiten Reservoir Spilidür, Leistungsverzeichnis Baumeister, Gemeinde Seewis, 11.2018. Abgerufen am 27.09.2026.
