Bausitzungsprotokoll: Vorlage, Aufbau und Pendenzenliste

Ein Bausitzungsprotokoll hält fest, wer da war, was entschieden wurde und wer was bis wann erledigt. Wir empfehlen acht Teile, angelehnt an die Vorlagen der Tiefbauämter Zürich und Bern: Kopf, Teilnehmende, Traktanden, Entscheide, Pendenzen, nächste Sitzung, Verteiler und Genehmigungsvermerk.

Von Tim Gashi, Gründer und Geschäftsführer, TYTOS GmbH. Stand .

Ein Bausitzungsprotokoll beantwortet drei Fragen: Wer war da, was ist entschieden, und wer erledigt was bis wann. Die öffentlichen Word-Vorlagen der Tiefbauämter der Kantone Zürich und Bern sind ähnlich aufgebaut. Beide beginnen mit der Genehmigung des letzten Protokolls und führen die Pendenzen mit Verantwortlichen und Termin in einer eigenen Liste.

Was gehört in ein Bausitzungsprotokoll?

  1. Kopf: Projekt, Protokollnummer, Datum, Zeit, Ort, Vorsitz und wer das Protokoll führt. Mit der Nummer lässt sich jedes Protokoll eindeutig zitieren.
  2. Teilnehmende: anwesend und entschuldigt, je mit Funktion und Firma. Die Zürcher Vorlage führt zusätzlich die Unentschuldigten auf.
  3. Traktanden: die Liste, nach der die Sitzung läuft, und je Traktandum das Besprochene in wenigen Sätzen. Durchgehend nummeriert, damit jede Pendenz auf ihr Traktandum verweist.
  4. Entscheide: was beschlossen ist, klar getrennt vom Besprochenen. Jeder Entscheid als eigener Satz, mit Datum.
  5. Pendenzen: Wer, Was, Bis wann. Eine Person je Pendenz und ein Datum.
  6. Nächste Sitzung: Datum, Zeit und Ort.
  7. Verteiler und Beilagen: wer das Protokoll erhält und welche Pläne oder Offerten beiliegen. Die Zürcher Vorlage hält auch fest, wann das Protokoll versandt wurde.
  8. Genehmigungsvermerk: bis wann Einwände und Ergänzungen an wen gehen. Genehmigt wird das Protokoll im ersten Traktandum der nächsten Sitzung.

Welche Traktanden braucht eine Bausitzung im Hochbau?

Die Zürcher Vorlage gliedert nach Kommunikation, Projektablauf und Terminen, Sicherheit, Realisierung, Qualität, Kosten und Administrativem. Diese Gliederung lässt sich für den Hochbau übernehmen; die strassenspezifischen Punkte wie Verkehrsführung oder Walzasphalt ersetzen Sie durch Ihre Gewerke. Unter Kosten stehen dort Ausmass, Regie und Nachtragsofferten, unter Administrativem die Pendenzen des letzten Protokolls.

Die Berner Vorlage setzt die Begehung der Baustelle ans Ende der Sitzung. So lassen sich Fragen aus der Sitzung gleich vor Ort klären.

Wie führen Sie die Pendenzenliste, damit nichts verloren geht?

Die Berner Vorlage gibt drei Regeln vor. Eine Pendenz behält ihre Nummer, bis sie erledigt ist. Die Liste ist nach Fälligkeit sortiert, und Erledigtes wird im aktuellen Protokoll abgehakt und erst im nächsten entfernt.

So sieht jede Firma im Protokoll, welche Pendenz als erledigt gilt, und niemand sucht eine Pendenz unter neuer Nummer. Die Pendenzenliste der Zürcher Vorlage hat die Spalten Protokollnummer, Traktandum, Pendenz, Termin, Verantwortlich und Erledigt. Die Berner Vorlage führt daneben eine Entscheidliste für die wichtigsten Entscheide, die für die Bauherrschaft von Bedeutung sind.

Wie wird das Protokoll genehmigt?

In beiden kantonalen Vorlagen ist die Genehmigung des letzten Protokolls das erste Traktandum. Die Berner Vorlage sieht dafür einen Satz vor, mit dem das Protokoll samt Bemerkungen genehmigt wird. Der Vermerk am Schluss Ihres Protokolls sagt, bis wann Einwände an wen gehen.

Welche Vorlage passt: Word oder Excel?

Beide kantonalen Vorlagen sind Word-Dateien für Strassen- und Tiefbaustellen. Unsere Vorlagen stehen bei den Vorlagen bereit: das Protokoll als Word-Datei, die Pendenzenliste als Excel-Datei. Wir empfehlen diese Trennung: das Protokoll zusätzlich als PDF für den Versand, die Pendenzenliste als Tabelle, die über alle Sitzungen weiterläuft.

Wie wird aus dem Gespräch ein Protokoll?

ArchX von FrontierX schreibt aus der Aufnahme einer Sitzung das Protokoll als Word und PDF, die Pendenzenliste als Excel mit Verantwortlichen und Terminen und die Traktanden der nächsten Sitzung. Die Aufnahme wird auf Ihrem Rechner in Text umgewandelt.

Getestet haben wir das an einer nachgestellten Bauherrensitzung zu einem Umbau: 9 min 56 s, vier Stimmen.

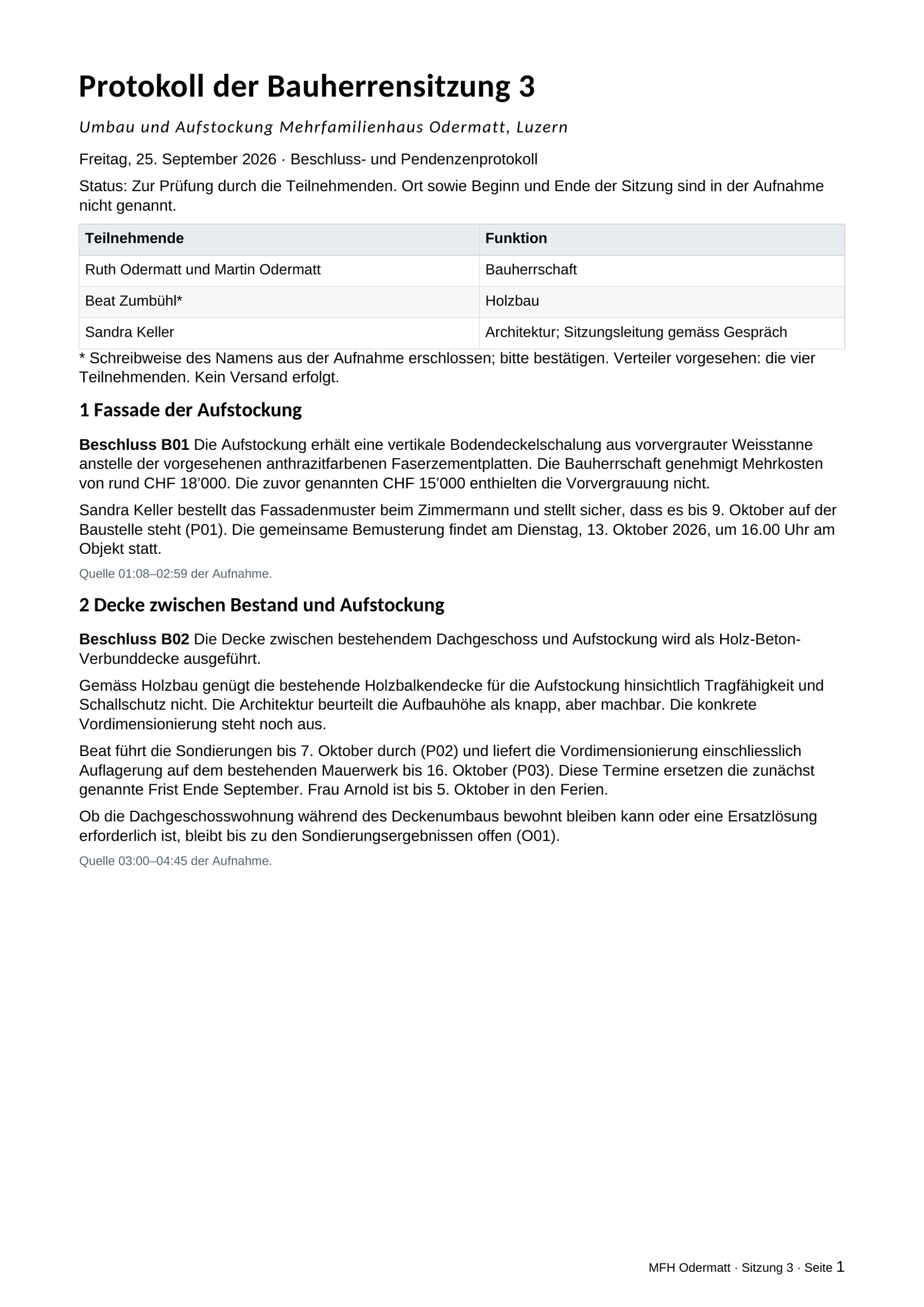

Seite 1 des Protokolls der Bauherrensitzung 3: Teilnehmende, Beschluss zur Fassade in vorvergrauter Weisstanne mit CHF 18'000 Mehrkosten, Beschluss zur Holz-Beton-Verbunddecke mit Aufgaben und TerminenÖffnet das Bild in voller Grösse.
Bauherrensitzung aufgenommen: Protokoll, Pendenzenliste und Traktanden daraus erstelltEntscheide richtig erfasst: 5 von 5. Dauer 13 min 20 s. Ergebnis vom .In der Werkstatt ansehen: «Bauherrensitzung: Protokoll, Pendenzen, Traktanden»

Geprüft gegen die vorab festgehaltenen Inhalte der Sitzung: 5 von 5 Entscheiden richtig erfasst, 9 von 10 Pendenzen mit richtiger Person und richtigem Termin, keine falsche Angabe im Protokoll. Bei der zehnten Pendenz stimmt der Termin; die Person markierte ArchX als «zu bestätigen», statt zu raten.

Vor dem Versand prüfen Sie, ob die Entscheide richtig erfasst sind und jede Pendenz einen Namen und ein Datum hat. Den ganzen Ablauf zeigt der Werkstatt-Eintrag; was ArchX rund um Sitzungen erledigt, steht unter Sitzungen und Protokolle.

Wohin gehen Aufnahme und Text?

Die Aufnahme bleibt auf Ihrem Rechner: Die Umwandlung von Sprache in Text läuft auf dem Mac lokal, ab macOS 26. Für das Protokoll geht der Text über das ChatGPT-Konto Ihres Büros an OpenAI. Mehr zum Datenfluss steht unter KI und Datenschutz in der Schweiz.

Ihre Dateien bleiben in Ihrem Projektordner. Was ArchX von FrontierX für einen Auftrag liest, verarbeitet OpenAI über das ChatGPT-Konto Ihres Büros, auch in den USA. Projektinhalte gehen nicht automatisch an FrontierX.

Gemessen am .

Eine Vorlage gibt jedem Protokoll denselben Aufbau; sie steht bei den Vorlagen bereit. Das nächste Protokoll schreibt ArchX aus Ihrer Aufnahme: ArchX kostenlos testen.

Häufige Fragen

Darf ich eine Bausitzung aufnehmen?

Mit der Einwilligung aller Teilnehmenden, eingeholt vor der Aufnahme. Laut dem EDÖB verstösst gegen das Strafgesetzbuch (Art. 179bis und 179ter StGB), wer ein nichtöffentliches Gespräch ohne die Einwilligung aller Beteiligten aufnimmt. Sagen Sie vor dem Start, dass Sie aufnehmen und wofür, holen Sie das Einverständnis aller ein und halten Sie es im Kopf des Protokolls fest.

Soll die Pendenzenliste in Word oder in Excel stehen?

Das Protokoll hält eine Sitzung fest, die Pendenzenliste läuft über alle Sitzungen weiter. Als Tabelle lässt sie sich nach Termin und Zuständigkeit sortieren; die Berner Vorlage führt sie als Beilage zum Protokoll. Unsere Pendenzenliste gibt es als Excel-Vorlage bei den Vorlagen.

Versteht ArchX von FrontierX Schweizerdeutsch?

ArchX verarbeitet Hochdeutsch und Schweizerdeutsch und schreibt Entscheide, Pendenzen, Personen und Termine ins Protokoll. Wo eine Person aus dem Gespräch nicht eindeutig hervorgeht, markiert ArchX sie als «zu bestätigen».

Quellen

Quellen

  1. Protokoll Bausitzung (Word-Vorlage 021.00.18), Kanton Zürich, Tiefbauamt. Abgerufen am 27.09.2026.
  2. FO Bausitzungsprotokoll (Planerkoffer Kantonsstrassen), Kanton Bern, Bau- und Verkehrsdirektion, Tiefbauamt. Abgerufen am 27.09.2026.
  3. Aufzeichnung von Gesprächen, Eidgenössischer Datenschutz- und Öffentlichkeitsbeauftragter (EDÖB). Abgerufen am 27.09.2026.
